Dienstag, 30. August 2011

Bauzeitenplan

Vom Bauträger ist jetzt der (vorläufige) Bauzeitenplan gekommen. Demnach sind die wichtigsten Meilensteine:

- Dachdecker in der 35. KW
- Fenster- und Türlieferung in der 36. KW
- Elekroinstallation in der 36. und 37. KW
- Innenputz in der 38. KW
- Heizung und Sanitärinstallation in der 37. und 38. KW
- Fußbodenheizung und Estrich in der 39. und 40. KW (Trocknung bis zur 43. KW)
- Fliesenleger in der 44. und 45. KW
- Treppe und Innentüren in der 46. KW

Die Hausübergabe ist in der 49. KW. also in der Zeit vom 05.12.-09.12. geplant, anschließend beginnen dann die Eigenleistungen (Bodenbelags- und Malerarbeiten sowie Außenbereich).

Samstag, 27. August 2011

Richtfest

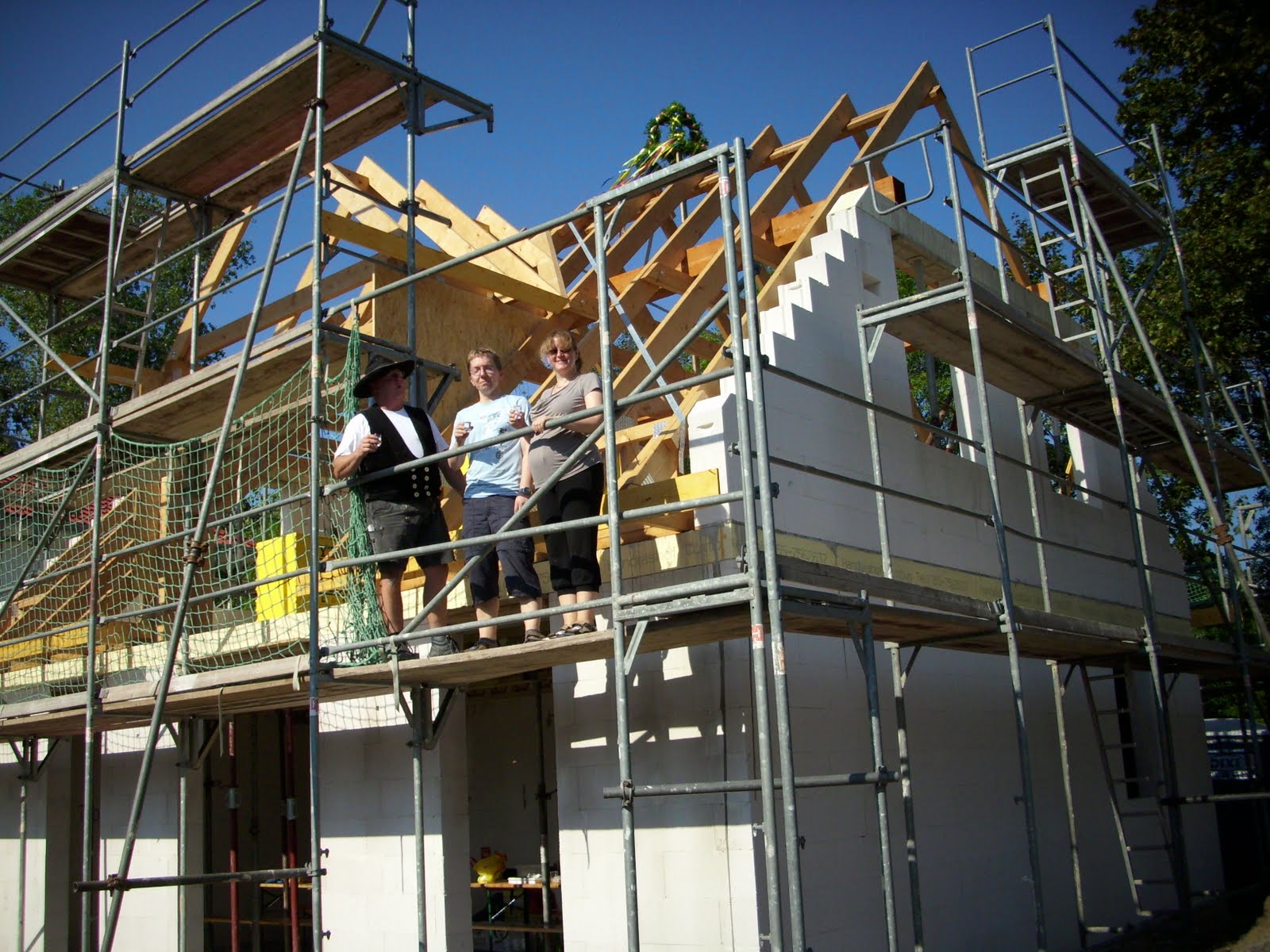

Am 26.08.2011 haben wir Richtfest gefeiert!!!



 Fachmännisch wurde der letzte Nagel von den Bauherren ins Gebälk geschlagen...



Dienstag, 23. August 2011

Decken- und Giebelarbeiten

In den letzten beiden Tagen wurde die Filigrandecke eingesetzt und Beton eingebracht. Weiterhin wurden im Obergeschoss die beiden Giebel gemauert.


Sonntag, 21. August 2011

Gerüstarbeiten

Die Wände im Erdgeschoss stehen jetzt alle. Inzwischen wurde das Haus auch schon eingerüstet und die Stützen für die Zwischendecke, die am Montag geliefert wird, gesetzt.



Der Schornstein im Wohnzimmer wurde auch bereits eingesetzt.


Mittwoch, 17. August 2011

Es wird gemauert

Wie angekündigt, sind heute die Maurer gekommen, hatten bis zum späten Nachmittag schon drei Wände hochgezogen und waren gerade dabei, die Rückseite des Hauses (zur künftigen Terrasse hin) zu mauern.


Dienstag, 16. August 2011

Morgen gehts weiter

Heute früh hat der Bauleiter angerufen und mich informiert, dass am 17.08. die Maurer loslegen werden. In diesem Zusammenhang wurde nochmals die Lage der Be- und Entlüftungsöffnungen der Lunos-Lüftungsanlage erörtert.

Montag, 8. August 2011

Warten auf die Maurer...

Nachdem sich in der vergangenen Woche nichts getan hat, war heute jemand auf der Baustelle und hat die Planen von der Bodenplatte entfernt. In der kommenden Woche soll das Erdgeschoss gemauert werden, und Anfang der 34. KW wird die Zwischendecke geliefert.
Am 26.08.2011 soll schon Richtfest sein. Ehrgeiziges Ziel!
